隨著PHC混凝土預制管樁在大型工程基礎施工上使用越來越多,特別是中粗砂以上的土層用現有的施工方法靜壓機壓入法、液壓錘打入法、鉆機鉆孔植入法和日本中掘法對于大直徑的PHC樁施工很困難,而且成本高、效率低。
內掘振動大直徑PHC管樁的沉樁方法針對大直徑管樁中空特點、結合振動樁錘和鉆機施工方法,充分發揮各自優點。它既利用鉆機在管樁內取土、減小樁端阻力,又利用振動減小樁側阻力達到沉樁目的。其施工工法流程:

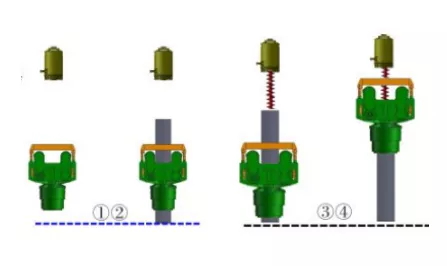

①上移鉆機和下移中孔振動錘,使鉆機、中孔振動錘的距離比樁長大些。
②用吊機或用樁架副吊將管樁從上至下喂進中孔振動錘和夾具里。
③用吊機或用樁架副吊將鉆桿從上至下喂進管樁里;下移鉆機,使鉆機接頭與鉆桿接頭連接。
④上移中孔振動錘,夾具夾緊管樁上部;對準樁位,調整豎直度。

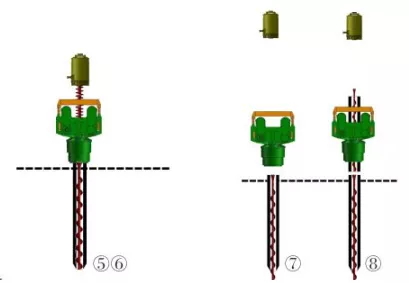

⑤開啟振動錘,下沉管樁,再開啟鉆機,樁管內取土排土;也可先開啟鉆機轉動取土排土,再開啟振動錘下沉管樁;或鉆機轉動取土排土和振動錘振動沉管交替進行。
⑥管樁下端沉至某標高處,停止中孔振動錘振動;繼續鉆機轉動排土,直至鉆頭鉆進管樁內孔底部時停止鉆機轉動。

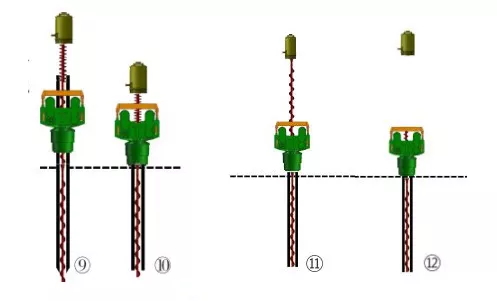

⑦卸掉鉆機與鉆桿的連接及松開夾具,上移鉆機和稍上移中孔振動錘,使鉆機和振動錘的距離大于管樁長度。
⑧將第二節管樁從上至下再喂進中孔振動錘和夾具里,夾具夾緊管樁;再稍上移中孔振動錘,用吊機或用樁架副吊將鉆桿從上至下喂進管樁里。
⑨先使第二節管樁里的鉆桿和第一節管樁里的鉆桿連接,再下移第二節管樁與第一節管樁連接(使用機械聯接扣連接或焊接連接);下移鉆機,使鉆機與第二節鉆桿連接;上移中孔振動錘,夾具夾緊管樁上部。
⑩開啟振動錘,下沉管樁,再開啟鉆機,樁管內取土排土;也可先開啟鉆機取土排土,再開啟振動錘下沉管樁;或鉆機轉動取土排土和振動錘振動沉管交替進行。
? 管樁下沉至新標高處停止中孔振動錘振動;繼續使鉆機邊轉動邊上移鉆機排土,直至新接上的鉆桿下端接頭從中孔振動錘上口出來時,鉆機停止轉動;用“凹”型板將樁管里的第一節鉆桿上端固定在振動錘中孔的上口處。
? 用吊車或樁架副吊繩索吊住原被接上的第二節鉆桿,卸掉該鉆桿與鉆機和第一節鉆桿的連接,將該鉆桿吊走。
? 下移鉆機,使鉆機接頭與第一節鉆桿上接頭連接;使鉆機邊轉動邊上移鉆機排土,直至鉆桿從樁管里全部出來;用吊車或樁架副吊繩索吊住第一節鉆桿,卸掉該鉆桿與鉆機的連接,將該鉆桿吊走。
? 松開夾具,稍上移中孔振動錘,完成共2節管樁的振沉。如加接3節、4節等管樁,則重復⑦-?步驟。
該工法特點如下:
1. 可運用于任何土層,即可在流砂、淤泥、砂卵石及易坍孔和地下承壓水地質下順利地完成的樁。
2. 無“共振”危害,護壁、取土同時進行,成樁效率高。
3. 鉆機取土僅取管樁內孔里的土,屬部分取土。既能保證足夠的側摩阻力,又減小全擠土帶來的不利影響。
4. 不需泥漿等,施工既文明干潔又不受天氣影響。
